새 아파트 사전점검 다녀오신 분들은 그 장면 아시죠. 스티커 한 뭉치 들고 들어가서 문틀 틈, 벽지 들뜸, 삐뚤어진 몰딩에 붙이다 보면 한 통이 금방 없어져요.
평생 모은 돈으로 산 집인데 왜 매번 이럴까요. 그런데 사람 대신 로봇이 공장에서 벽체를 찍어내는 모듈러 주택이 국내에도 이미 돌아가고 있더라구요. 평당 400만 원대, 현장 조립은 8일이래요. 이 숫자가 어디서 나오는 건지, 우리 같은 실수요자한테 의미가 있는 건지 계산기 두드려가며 정리해봤어요.
- 공장 모듈러 주택은 평당 400만 원 안팎으로 시작해요. 36평이면 1억 4천만 원대죠(2026년 7월에 찾아본 견적 기준, 토지·기초·인허가는 빠진 금액이에요).
- 싼 이유가 자재가 아니라 생산성이더라구요. 업체가 공개한 라인 기준으로는 벽체 라인 16명이 하루 2채를 뽑는다고 해요.
- 목조라 약할 것 같죠? 근데 단열은 오히려 유리해요. 대신 땅값·기초·운반비가 견적 밖이라 예산은 거기서 흔들려요.
평당 400만 원, 계산기 두드리면 얼마가 나올까요
제일 궁금한 건 결국 돈이잖아요. 그래서 숫자부터 놓고 갈게요.
국내 스마트팩토리 방식 주택들이 홍보하는 시작가가 대체로 평당 400만 원선이더라구요. 36평 2층집이면 400만 × 36 = 1억 4,400만 원이에요. 서울 아파트 전세보증금으로 단독주택 한 채가 나오는 셈이죠.
같은 평수를 현장에서 철근콘크리트로 지으면 평당 700만 원 넘는 견적도 흔하다고들 해요. 그러면 30~40% 차이가 나는 거예요.

여기서 꼭 짚고 갈 게 있어요. 이 금액은 건물값이에요. 땅값, 토목·기초공사, 인허가비, 상하수도 인입, 크레인이랑 운반비는 대부분 별도예요.
후기 커뮤니티에서 제일 자주 보이는 하소연이 딱 이 지점이더라구요. 본체 1억 4천만 원인 줄 알고 계약했는데 기초에 인입에 조경까지 붙으니 2억이 넘더라는 얘기요.
그러니까 견적서 받으면 금액보다 제외 항목부터 형광펜으로 칠하세요.
왜 하필 나무일까요, 물을 안 쓰는 공사의 힘
공장에서 집을 짓는 방식을 업계에선 OSC(Off-site Construction), 우리말로 탈현장 건축이라고 부르더라구요. 현장에서 쌓는 대신 공장에서 만들어 트럭에 싣고 가는 거예요.
근데 왜 콘크리트가 아니라 나무일까요. 콘크리트는 물을 쓰는 습식 공사거든요. 물을 쓰면 굳혀야 하고, 굳으려면 시간이 필요해요. 양생만 기다려도 한 달이 그냥 가요.
반대로 목조는 건식이에요. 자르고 박고 끼우면 끝이라 공장 라인에 태울 수 있죠. 비 오면 멈추는 현장이랑 다르게 날씨도 안 타요.
별거 아닌 것 같죠? 이 차이 하나가 공기를 통째로 줄여요.
단열도 오해가 많던데, 열전도율만 보면 목재가 콘크리트의 10분의 1 수준이래요. 재료 자체로는 나무가 훨씬 유리하다는 뜻이죠. 여기에 고밀도 글라스울을 벽체 안에 물려 넣는데, 밀도가 높아서 시간이 지나도 제 무게에 흘러내리지 않는 제품을 쓴다고 하더라구요.
단열재가 세월 지나 아래로 주저앉으면 벽 윗부분이 통째로 냉교가 돼요. 오래된 집 윗풍의 정체가 대개 이거예요.
다섯 명이 나흘 걸릴 일을 네 시간에, 이게 가격이더라구요
싼 이유가 싸구려 자재라고 생각하기 쉬운데, 뜯어보니 전혀 다른 데 있었어요. 생산성이에요.

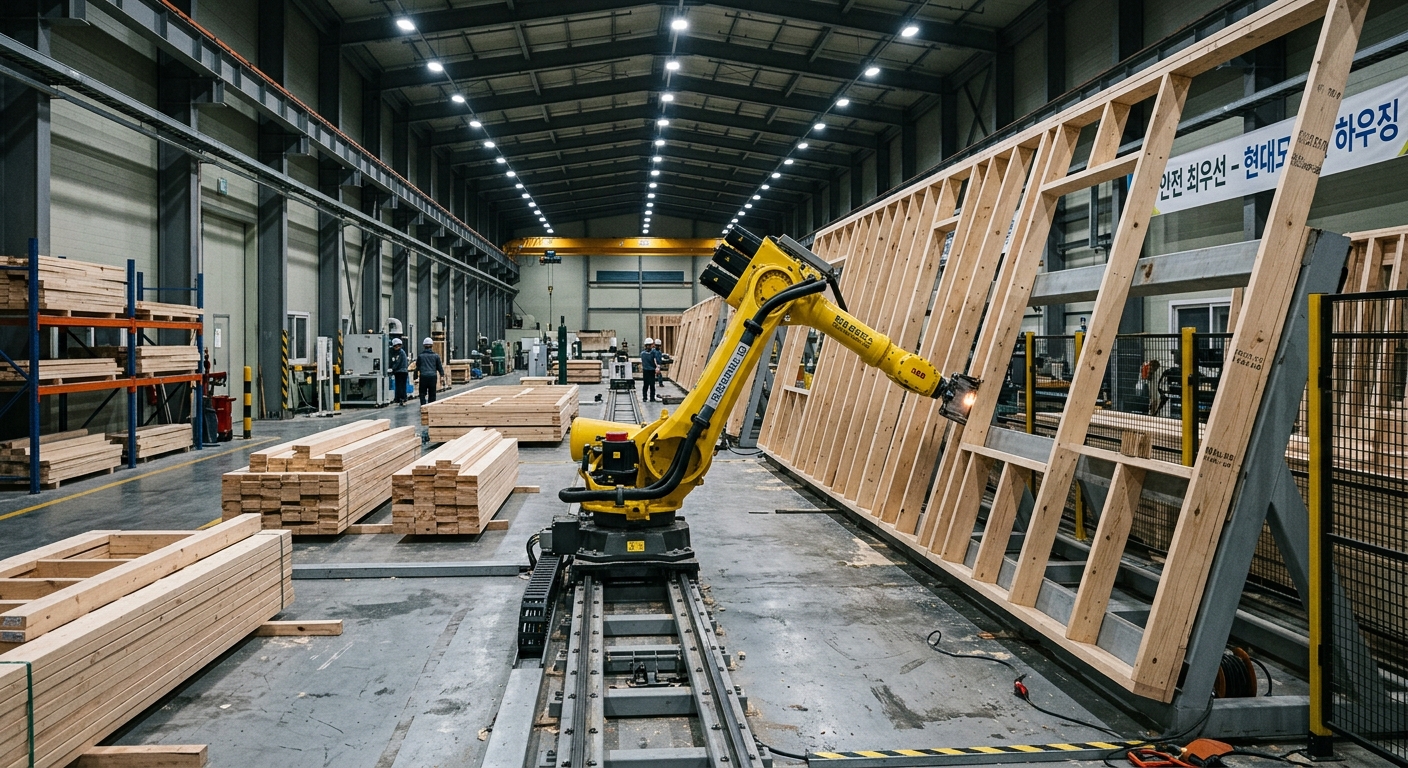

제일 눈에 띈 건 창문이랑 방문이 들어가는 뼈대 공정이에요. 창 종류가 많아서 숙련 목수가 붙어야 하는 난이도 최상 작업이거든요. 업체 설명으로는 사람이 하면 최대 120시간 걸리는 일을 전용 로봇이 3시간대에 끝낸다고 해요. 벽체 하나로 치면 다섯 명이 나흘 걸릴 일을 네 시간인 거죠.

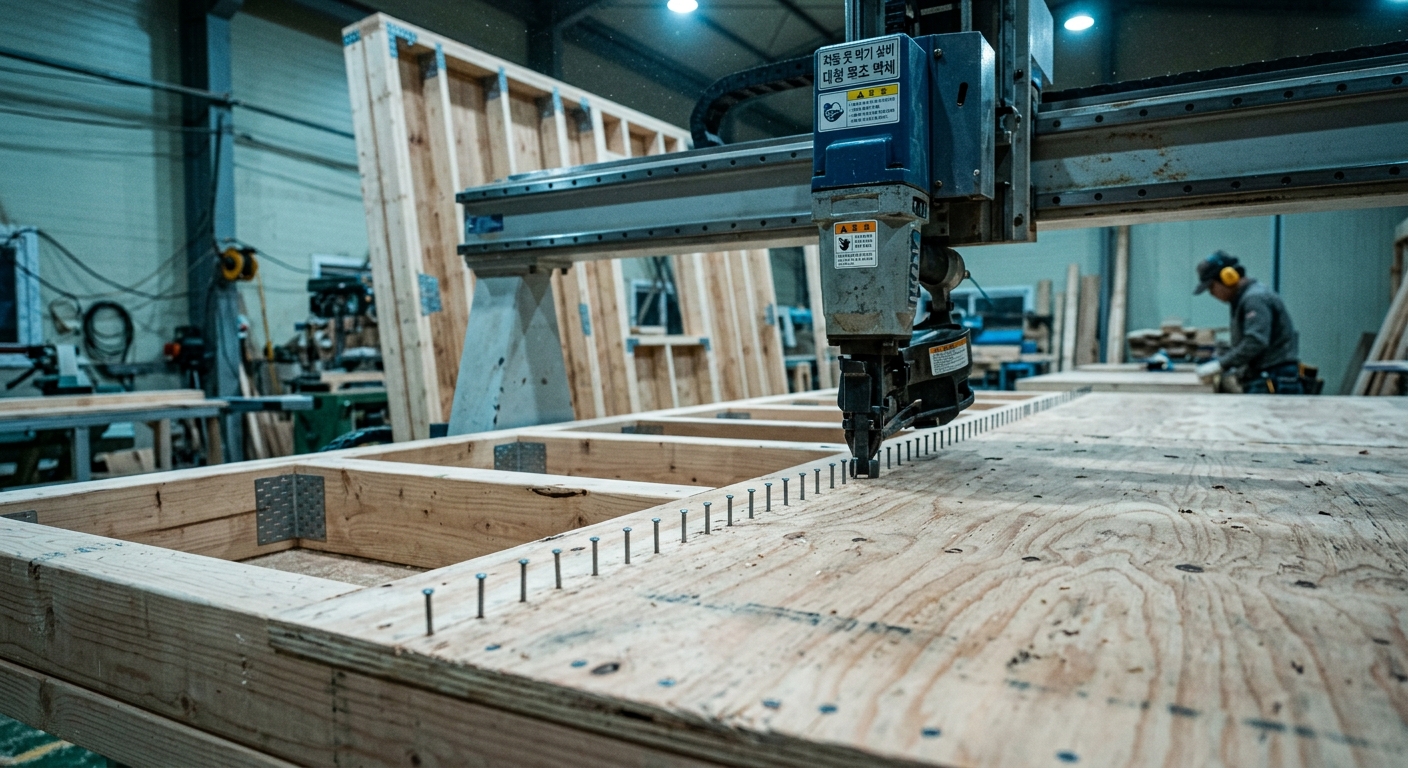

합판 덮고 못 박는 라인은 더 극적이에요. 한 번에 500발 넘는 못을 좌표값대로 박는다고 하더라구요. 사람이 하면 간격이 미세하게 흔들릴 수밖에 없는데, 기계는 XY 좌표라 오차라는 개념이 아예 없죠.
재단도 사람이 치수를 안 넣어요. 설계 도면이 BIM 데이터로 바뀌면 톱이 알아서 자르고, 자투리가 덜 나오게 배치까지 계산해준대요. 나무판에 어느 부재가 어디로 갈지 선까지 그려서 나온다니까요.

결과는 숫자로 나와요. 외벽 마감부터 단열재, 전기선, 수도관, 실내 석고보드까지 다 붙여놓은 벽체를 만드는 라인 인원이 16명이고, 이 인원이 하루에 2채를 뽑는다는 게 업체가 밝힌 숫자예요. 지원 인력까지 합쳐도 현장 대비 노무비가 30% 수준이라고 하더라구요.
로봇 한 대에 수십억이 들어가도 남는 이유가 여기 있는 거죠. 장비값은 한 번이고, 인건비는 매년 오르니까요.
현장 시공이랑 뭐가 어떻게 다른 걸까요
말로 늘어놓으면 헷갈리니까 한 줄로 붙여봤어요. 2026년 7월에 찾아본 자료들로, 36평 단독주택을 가정한 일반적인 비교예요.
| 항목 | 현장 철근콘크리트 | 공장 모듈러(목조) |
|---|---|---|
| 평당 공사비 | 700만 원대부터 | 400만 원 안팎 |
| 공사 기간 | 최소 4개월 | 현장 조립 8일 내외 |
| 날씨 영향 | 큼(비 오거나 추우면 중단) | 거의 없음 |
| 품질 편차 | 작업자 손끝에 좌우 | 라인이 똑같이 찍어냄 |
| 설계 자유도 | 거의 무제한 | 트럭에 실리는 크기 안에서 조합 |
| 돈이 더 드는 변수 | 공사가 밀리거나 자재값이 뛸 때 | 운반·크레인, 진입로 폭 |
표에서 제일 눈여겨볼 칸은 맨 아랫줄이에요. 모듈러는 완성된 덩어리를 트럭으로 옮기는 방식이라, 진입로 폭이랑 크레인 세울 자리가 안 나오면 계획 자체가 틀어져요.
산속 경사지에 짓겠다는 분들이 여기서 많이 막힌다고들 하더라구요.
나무로 아파트를 짓는다는 말, 허풍일까요
5층에서 7층짜리 목조 아파트 얘기를 꺼내면 반응이 대체로 비슷해요. 나무로 무슨 아파트냐고요.
근데 해외 사례를 찾아보니 이미 오래전에 지나간 논쟁이더라구요. 노르웨이 브루문달의 미에스토르네(Mjøstårnet)는 18층, 높이 85m가 넘는 목조 건물로 2019년에 완공됐어요. 미국 밀워키의 어센트(Ascent)는 25층짜리 매스팀버 건물로 2022년에 문을 열었고요.
미국은 2021년 건축법 개정 때 매스팀버 구조를 18층까지 허용했다고 해요. 유럽이랑 북미에서 7층 이하 공동주택은 목구조가 오히려 기본에 가깝다고들 하더라구요.
국내에도 없진 않아요. 대전 국립산림과학원의 한그린목조관이 5층 목조 건축물로 2019년에 완공됐거든요. 목조 건축 높이 규정도 손질됐다는 얘기가 있는데, 개정 시점이랑 세부 조건까지는 제가 확인 못 했어요. 이 부분은 설계사무소에 직접 물어보시는 게 정확해요.

불 걱정은 당연하죠. 그런데 매스팀버는 굵은 단면이라 겉만 숯처럼 타면서 속을 보호하는 성질이 있대요. 어느 온도에서 갑자기 힘이 빠지는 철골보다 오히려 예측이 된다는 평가더라구요.
물론 이건 두꺼운 구조재 얘기예요. 얇은 경량 목구조는 조건이 아예 달라요.
그럼 목수는 사라지는 걸까요
여기까지 따라오면 결국 이 질문에 닿아요. 라인 목표가 사람 최소화라면, 지금 그 라인에 서 있는 분들은요?
전해지는 이야기는 의외로 담담하다더라구요. 다섯 명 몫을 혼자 해내면서도 그냥 장비가 하는 일이라고 말한다는 식이에요. 위기감보다는 도구가 바뀐 쪽에 가깝게 받아들인다고들 해요.
실제로 사람 일이 없어진 게 아니라 옮겨간 거예요. 재료를 테이블에 올리고, 만들어진 벽체를 조립하고, 설비랑 외장을 붙이는 건 여전히 사람 몫이거든요. 대신 도면 펼쳐 들고 헤매는 대신 QR코드를 찍어서 다음 순서를 받는대요.
없어지는 건 목수가 아니라 머릿속에 넣어두고 감으로 하던 방식인 거죠.
그래서 오늘 뭘 확인하면 될까요
모듈러 주택을 진짜 고민 중이라면, 오늘 딱 하나만 해보세요. 관심 가는 업체에 36평 기준 견적서를 받아서 제외 항목만 세어보는 것요. 본체 가격은 어디나 비슷하게 불러요. 차이는 늘 그 밑의 작은 글씨에서 나거든요.
거기에 세 가지만 더 물어보면 돼요. 기본으로 주는 창호가 몇 종류인지(옵션 밖으로 나가면 창값이 벽값을 넘어가요), 부지까지 트럭이랑 크레인이 들어올 수 있는지, 하자 보수는 몇 년인지요.
집을 찍어낸다는 말이 아직은 좀 낯설죠. 근데 자동차도 100년 전엔 장인이 한 대씩 두들겨 만들었어요. 스티커 한 통 다 안 써도 되는 입주가 당연해지는 날이, 생각보다 안 멀지도 모르겠어요.
